Właściciele 2,7 GW nowych projektów wiatrowych w warunkach niepewności regulacyjnej

Instytut Energetyki Odnawialnej opublikował bazę danych „Projekty wiatrowe w Polsce, kwiecień 2025”. Nowa baza danych przedstawia najbardziej aktualny obraz realnego potencjału inwestycyjnego technologii energetyki wiatrowej w warunkach niepewności regulacyjnej, spowodowanej opóźnieniami w nowelizacji „ustawy wiatrakowej.

Zawarte w niej projekty wiatrowe są na etapie wydanych warunków przyłączenia, zawartych umów przyłączeniowych. Z aktualnej bazy danych wypadło ostatnie 7 projektów, które posiadały stare pozwolenia na budowę wydane przed 1 lipca 2016 roku. Nowych projektów dużych farm wiatrowych (poza pojedynczą małą turbiną)  z nowymi pozwoleniami na budowę nie ma jeszcze ani jeden inwestor.

Baza danych obejmuje 129 projektów z wydanymi warunkami przyłączenia do sieci (wzrost o 28 projektów w stosunku do bazy danych sprzed pół roku) o łącznej mocy 4 504 MW (wzrost w stosunku do 2 677 MW pół roku temu).


Akcja deweloperska w energetyce wiatrowej ruszyła na dobre w 2023 roku i przyspieszyła w 2024 roku. Nigdy wcześniej w historii rozwoju energetyki wiatrowej wydane w ciągu roku warunki przyłączenia do sieci w danym nie przekraczały mocy 1 GW (poprzedni rekord padł w 2010 roku z wydanymi warunkami przyłączenia do sieci na 765 MW).

Z bazy danych można wyczytać, że w I kw. 2025r. inwestorzy utrzymali entuzjazm, ale tempo prac nad nowymi projektami nieco spadło w oczekiwaniu na decyzje polityczne. W szczególności nie przybywa projektów z pozwoleniami na budowę.

-W II kwartale koncepcje z 2024 roku są ciągle rozwijane, ale inwestorzy sprawdzają czy ich projekty są zlokalizowalne i czy są zlokalizowane 500 m czy 700m od zabudowy mieszkaniowej. A to oznacza, że rozwój znacznej części projektów będących na wczesnym etapie zostanie zamrożona. Politycy przerzucają olbrzymie dodatkowe koszty rozwiązań alternatywnych dla lądowej energetyki wiatrowej na pozostałych odbiorców energii, a zwłaszcza na przemysł – twierdzi Grzegorz Wiśniewski,  prezes IEO.

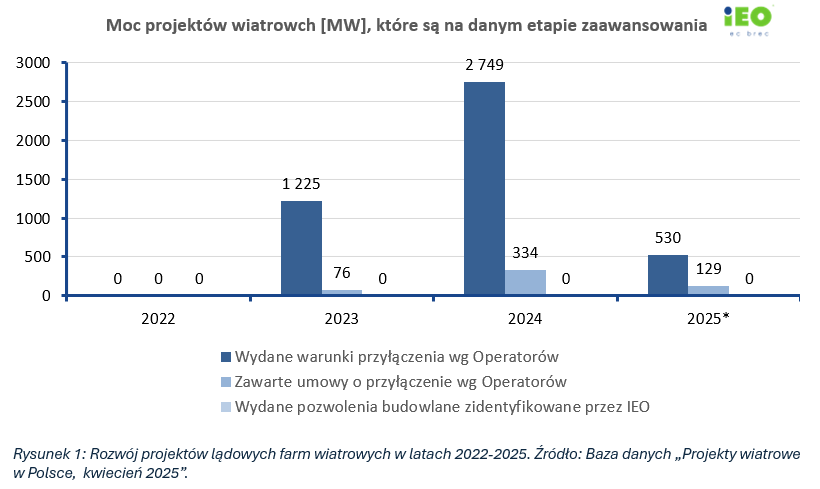

Poniższy wykres, ilustrujący rozkład czasowy wydawanych pozwoleń na budowę LFW,  potwierdza że inwestorzy od końca 2024 roku nie dają wiary w liberalizację zasad lokalizacji farm wiatrowych.

W pierwszej dziesiątce pod względem liczby rozwijanych nowych projektów wiatrowych znajdują się: VORTEX ENERGY, GOALSCREEN, OX2, EDF RENEWABLES, GREENVOLT POWER WIND, PNE ERNEUERBARE ENERGIEN, PGE, VSB, MASDAR EUROPE,  ENEA NOWA ENERGIA.

-Są to w tej chwilki najtańsze dla odbiorców energii i najcenniejsze dla inwestorów zasoby wytwórcze w polskiej energetyce, w szczególności jeżeli spełnią zasadę 700m”  - podsumował wyniki analiz prezes Grzegorz Wiśniewski IEO.

Najnowsza baza danych „Projekty wiatrowe w Polsce, kwiecień 2025 jest dostępna TUTAJ.
